Как получить разрешение на подключение к сетям водоснабжения и водоотведения

Осуществление подключения

Одним из пунктов договора на подключение капитального объекта является установление границ прокладки внешних инженерно-технических сетей для холодного водоснабжения, а также водоотведения:

  • крайней точкой врезки в централизованную систему является граница участка частного строения;
  • при подключении многоквартирного строения – это крайняя точка инженерно-технической сети подачи холодной воды или канализационной системы.

Что касается внутренних работ по обустройству системы водоснабжения и водоотведения, то заказчик осуществляет работы самостоятельно или по договорённости частным способом в полном соответствии с проектной документацией, которая оформляется при получении всех разрешительных документов на выполнение строительных работ.

По законодательству крайние сроки осуществления подключения капитального строения к централизованной системе подачи холодной воды и водоотведению не должна превышать полутора года. Если есть необходимость ускорения процедуры, данный факт должен быт оговорённым в договоре.

Обращение в геодезическую службу

Для обеспечения частного дома водой понадобится экспликация территории, другими словами ситуационная планировка. За данным документом следует обращаться в местную геодезическую службу. Если у вас уже есть план, но он был получен пару лет назад, тогда придется заказывать новый документ, т.к. участок за прошедшее время мог существенно измениться.

Чтобы получить экспликацию потребуется:

  1. Посредством звонка выяснить у геодезистов список необходимых документов. Обычно это документы, подтверждающие, что земельный участок находится в вашей собственности.
  2. Далее специалистами из геодезической службы будет проведена съемка территории и оформлен план. В этом документе указывается местоположение объектов на местности и расстояние между ними и до других коммуникационных систем.

Ситуационный план, как показывает практика, обычно выполняется в течение десяти дней. Цена услуги устанавливается геодезической службой в индивидуальном порядке.

Порядок подключения к центральному водопроводу

Непосредственно монтаж водопровода на участке не представляет ничего сложного в техническом плане. К сожалению, бюрократические проволочки и оформление проектной и разрешительной документации делают этот процесс крайне запоминающимся. Для подключения к общему водопроводу необходимо пройти следующие этапы:

  1. Для выполнения земляных работ необходим план участка в масштабе 1:500 с нанесенными подземными коммуникациями. Это часть геоподосновы, которую можно получить в центре регистрации земельных участков, кадастра и картографии. Бывают случаи, что и сам Водоканал может помочь с получением этого чертежа, за определенную сумму.
  2. Для получения технических условий по подключению необходимо обратиться в районный Водоканал и предоставить план и документы, доказывающие право владения. Через месяц у владельца будут исходные данные для выполнения проекта (место подключения, диаметр трубы и так далее)
  3. Местная Санитарно Эпидемиологическая станция должна по техническим условиям предоставить владельцу заключение о подключении к водопроводу. Достаточно подать им полученные в Водоканале документы
  4. Процесс проектирования лучше всего доверить организации, которая имеет лицензию на ведение соответствующую деятельность. Водоканал и здесь может помочь клиенту, если в составе регионального подразделения есть своя проектная группа. Конечно же, цена будет выше, так как он чувствует себя монополистом на рынке. Более того, приемку проекта и поиск его ошибок будет выполнять водоканал.
  5. Проект должен быть зарегистрирован в СЭС.
  6. Земельные работы на участке должны быть согласованы со всеми районными коммунальными организациями, чьи коммуникация находятся близ места проведения работ.
  7. Наиболее полная информация об организациях, имеющих право проводить работы по подключению водопровода, практически всегда находится у водоканала. Достаточно запросить у них список и выбрать наиболее привлекательное предложение.
  8. Заключение договора об оказании услуг с монтажной организацией.
  9. Проведение работ по врезке в центральный водопровод и установке приборов учета запрещено. Самостоятельно владелец может выполнить дополнительные работы, которые не требует получение лицензии.
  10. По окончанию всех работ необходимо оформить акт о вводе в эксплуатацию. Этим занимается владелец участка совместно с представителем водоканала.
  11. Для подачи воды в частный дом необходим договор о водоснабжении, который должен быть заключен между владельцем и водоканалом.

Непосредственно перед земляными работами и монтажом водопровода необходимо подготовить и собрать большое количество разнообразной технической документации. Незаконная врезка в будущем создаст большое количество проблем, лучше оформить все документы правильно. К тому же, Водоканал имеет привычку внимательно следить за ошибками в документах и проекте, если владелец решил сэкономить и воспользоваться услугами не связанных с поставщиком воды фирм.

Документы

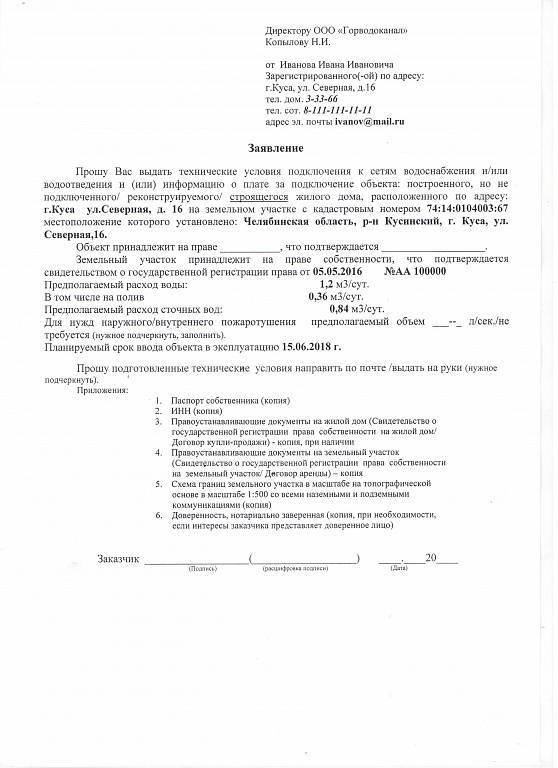

Подать заявление для составления договора на проведение работ, подключение воды или изменение поставок может сам владелец участка, тот кто имеет доверенность от него или служба, с которой он заключил соглашение. Для получения разрешения на подключение к водопроводу соседа (образец документов аналогичен с обычным) или общей сети снабжения требуется:

  • Для физических лиц необходимо собрать реквизиты, в виде почтового адреса места прописки или проживания, ФИО, документ о подтверждении личности и данные для дальнейшей связи с заявителем.
  • Юридические лица и частные предпринимательства должны предоставить свой номер в Госреестре и дату, когда его внесли, ИНН, текущий адрес проживания с местом прописки и почтовым индексом, а также подтверждение из банка, которое даёт разрешение на то, что заявитель может подписывать договор.
  • В заявлении нужно указать название и местоположение участка или объекта, которое требуется подключить к сети.
  • Приложить к пакету документов данные о дополнительных источниках подачи воды (объем и владелец).

Также требуется приложить к списку документов на подачу заявления:

  • Копии всех заключённых договоров на подсоединение к общей сети.
  • Копии документов, которые составляются при подключении, промывке, а также очистке линии и оборудования на обозначенном участке или внутри помещений.
  • Копия бумаг на измерительные приборы (счётчики) для проверки этих устройств на соответствие нормам государства, схему их установки и показания на момент подачи заявления. Если потребление воды меньше, чем 0,1 м3/час, то установка счётчика не нужна, а, следовательно, и копии описанных документов.

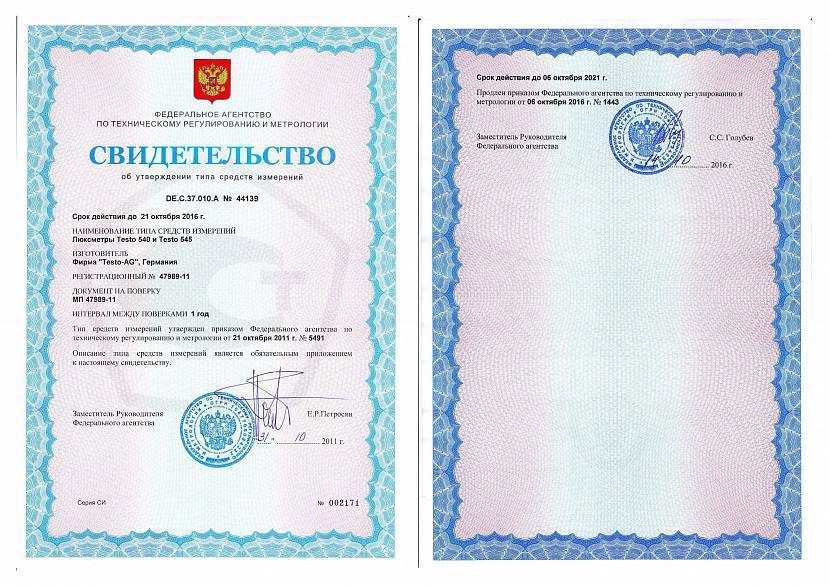

Пример свидетельства об утверждении счётчика Источник ekosf.ru

  • Схему места, из которого будут браться пробы.
  • Копии бумаг, которые подтверждают, что заявитель владеет этим участком.
  • Документ о максимальной нагрузке на сеть водоснабжения, где указано для каких целей будет использоваться вода (повседневных нужд, пожарной системы, бассейна, поливов).
  • Экспертное решение федеральных или частных СЭС, если оно требуется.

Перед началом подачи заявления рекомендуется сделать топографический план участка с помощью геодезистов, если его нет или он составлялся более 1 года назад.

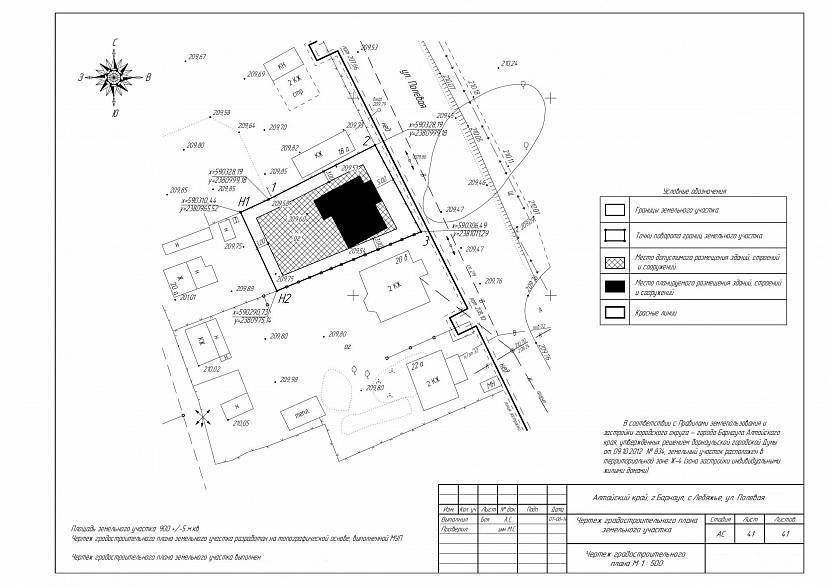

Топографический план участка Источник pro-gkn.ru

Пункты договора

Чтобы получить разрешение на ввод водопровода в эксплуатацию или проведение новой линии снабжения к участку требуется составить договор с водоканалом. Это нельзя сделать без получения всех разрешений, которые описаны выше. В пунктах договора с компанией водоснабжения должны быть перечислены:

  • Оформление договора по требуемым условиям подключения.
  • Количество времени, в течение которого заявитель будет получать водоснабжение.
  • Качество получаемой воды и порядок проведения контроля за этим параметром.
  • Список условий, при которых может проводится остановка подачи воды на короткий срок.
  • Счётчик для воды.
  • Сроки и условия, по которым будут производиться выплаты за использование общей сети.
  • Список пунктов, где показано разделение ответственности за использование водоканала между потребителем и поставщиком.
  • Права и обязанности, которые должны выполнять обе стороны, а также наказание за их нарушение.
  • В каком порядке будут разрешаться спорные моменты между поставщиком и потребителем.
  • Разрешение на сбор проб и доступ к счётчикам для представителей компании-поставщика.


Пример договора о подключении воды Источник rost63.ru

  • Когда и каким образом пользователь будет подавать данные со счётчика, если он установлен.
  • Как будет информирован пользователь, если поставщик услуг передаст свои права другой организации.
  • Условия, по которым будет подаваться вода тем, кто подсоединяется к водопроводу заявителя, если составлены договорные обязательства с компанией-поставщиком.

После установки всех труб и узлов водопровода требуется составить акт о проведённых работах, который должен подписать заявитель. Если в процессе монтажа были проделаны скрытые работы, то для них нужен отдельный бланк. Они могут проводиться при прокладке трубопровода. Также требуется составлять акт СЭС при промывке труб и проверке качества воды на соответствие нормам.


Пример договора о подключения к канализации Источник novostroy-s.com

Технические условия для подключения

Рассмотрим процедуру получения технических условий на подключение к водоснабжению. Первоначально обращаемся в Производственный отдел населённого пункта для написания заявления. После этого специалисты Производственного отдела приступают к выполнению соответствующих процедур.

«Технические условия для присоединения» – это специальный документ, который выдаётся Производственным отделом. В нём должна быть указана следующая информация:

  • допустимая нагрузка, которая может оказываться на систему, т.е. мощность или максимальный потребляемый объём;
  • должны быть указаны крайние сроки для осуществления врезки строительного объекта к централизованному инженерно-техническому обеспечению.

Получить данный документ имеет право любой заявитель, который имеет право собственности на земельный участок, на котором строительные или ремонтные работы или же осуществляется какая-либо перепланировка. Несёт функцию оценки и определения технических возможностей для подсоединения к централизованной системе водоснабжения или канализации. При этом, заявитель должен предоставить все необходимые документы, которые подтверждают законность всех производимых работ на данном участке.

Сроки выдачи Технических условий в среднем составляют не более двух недель с того момента, когда было подано заявление в Производственный отдел. Следует отметить, что данная услуга по закону является абсолютно бесплатной.

Пункты договора

Чтобы получить разрешение на ввод водопровода в эксплуатацию или проведение новой линии снабжения к участку требуется составить договор с водоканалом. Это нельзя сделать без получения всех разрешений, которые описаны выше. В пунктах договора с компанией водоснабжения должны быть перечислены:

  • Оформление договора по требуемым условиям подключения.
  • Количество времени, в течение которого заявитель будет получать водоснабжение.
  • Качество получаемой воды и порядок проведения контроля за этим параметром.
  • Список условий, при которых может проводится остановка подачи воды на короткий срок.
  • Счётчик для воды.
  • Сроки и условия, по которым будут производиться выплаты за использование общей сети.
  • Список пунктов, где показано разделение ответственности за использование водоканала между потребителем и поставщиком.
  • Права и обязанности, которые должны выполнять обе стороны, а также наказание за их нарушение.
  • В каком порядке будут разрешаться спорные моменты между поставщиком и потребителем.
  • Разрешение на сбор проб и доступ к счётчикам для представителей компании-поставщика.


Пример договора о подключении воды Источник rost63.ru

  • Когда и каким образом пользователь будет подавать данные со счётчика, если он установлен.
  • Как будет информирован пользователь, если поставщик услуг передаст свои права другой организации.
  • Условия, по которым будет подаваться вода тем, кто подсоединяется к водопроводу заявителя, если составлены договорные обязательства с компанией-поставщиком.

После установки всех труб и узлов водопровода требуется составить акт о проведённых работах, который должен подписать заявитель. Если в процессе монтажа были проделаны скрытые работы, то для них нужен отдельный бланк. Они могут проводиться при прокладке трубопровода. Также требуется составлять акт СЭС при промывке труб и проверке качества воды на соответствие нормам.


Пример договора о подключения к канализации Источник novostroy-s.com

Осуществление подключения

Одним из пунктов договора на подключение капитального объекта является установление границ прокладки внешних инженерно-технических сетей для холодного водоснабжения, а также водоотведения:

  • крайней точкой врезки в централизованную систему является граница участка частного строения;
  • при подключении многоквартирного строения – это крайняя точка инженерно-технической сети подачи холодной воды или канализационной системы.

Что касается внутренних работ по обустройству системы водоснабжения и водоотведения, то заказчик осуществляет работы самостоятельно или по договорённости частным способом в полном соответствии с проектной документацией, которая оформляется при получении всех разрешительных документов на выполнение строительных работ.

По законодательству крайние сроки осуществления подключения капитального строения к централизованной системе подачи холодной воды и водоотведению не должна превышать полутора года. Если есть необходимость ускорения процедуры, данный факт должен быт оговорённым в договоре.

Составление проекта

Чтобы получить разрешение на земельные работы для водопровода требуется составить проект участка. Это может понадобиться, если производиться капитальный ремонт помещение или для недавно установленных строений. Для получения такой проектной документации можно обратиться к частным архитектурным конторам или соответствующим специалистам в компании, которая является владельцем сети водопровода.

В процессе составления требуется предоставить текущее количество живущих на участке, а также схему расположения санитарных узлов и бытовой техники, которая подключена к водопроводу. Если на участке есть дополнительные источники воды, то они тоже указываются. Также потребуется план дома, топографическая съёмка участка, тип сантехники, которая используется и список ограничений использования водопровода.

С помощью готового проекта можно понять схему разводки труб, размер и материал из которого они производятся, толщина бетонной стяжки, если водопровод будет вмонтирован в стену или пол, а также нужное количество материала для монтажа и дополнительных средств для подкачки воды (если напор недостаточный).

Пакет документов для подачи заявления

Для заключения договора о водоснабжении частного дома от собственника требуется подать следующую документацию:

  • заявление;
  • паспорт;
  • выписка из кадастрового реестра о технических характеристиках дома и участка (площадь, количество вспомогательных строений, этажность, число постоянно проживающих граждан);
  • ранее заключенные соглашения, по которым гражданин подключался к центральному водопроводу (если есть);
  • техническая документация счетчиков водопотребления (требуется для их проверки на соответствие законодательным нормам);
  • технический план территории участка с указанием будущего расположения сетей и существующих коммуникаций;
  • документация, подтверждающая права собственности на недвижимость;
  • отчет по балансу максимального потребления;
  • заключение экспертизы (при необходимости).

Все документы предоставляются вместе с заявлением в виде оригинала и копии.

Заявление составляется в свободной форме с соблюдением правил ведения официальной документации. В нем указывается следующая информация:

  • наименование организации, в которую направляется заявка;
  • персональные сведения о заявителе (Ф. И. О., адрес регистрации и места жительства, паспортные данные);
  • номер и адрес подключаемого объекта;
  • перечень зарегистрированных в доме лиц;
  • список прикладываемой к заявлению документации;
  • дата составления;
  • подпись.

В чем разница для соглашения с физическим и юридическим лицом?

В зависимости от конечного потребителя, текст документа сильно различается. Если для поставки услуг юридическому лицу оформление отношений определяется законодательно – существуют типовые договоры, рекомендуемые к использованию, то для физического лица документ разрабатывает поставщик.

Основными отличиями являются:

  1. Различная стоимость — тарифы для компаний отличаются от тарифов на услуги для обычных граждан.
  2. Реквизиты для оплаты. Если для юридического лица обязательно наличие расчётного счета в банке, то для расчётов с физическим лицом достаточно наличие лицевого счета в организации, куда человек перечисляет деньги.
  3. Форма оплаты. У граждан не предусмотрено авансирование услуг в отличие от организаций.

Этапы работ по прокладке и подключению

Процедура монтажа делится на три этапа:

  1. Подготовительные процедуры.
  2. Укладка труб.
  3. Врезка в централизованный водопровод.

Подготовка подразумевает подготовку траншей для будущего трубопровода. Для этого требуется спецтехника. При землеройных работах следует учитывать расположение имеющихся на участке коммуникаций, чтобы не повредить их.

Перед монтажом также следует установить обслуживаемый колодец. Это участок системы, который не будет закопан вместе с остальным трубопроводом. Он требуется для проверки работы водопровода, его обслуживания и ремонта.

При укладке труб нужно соблюдать следующие правила:

  1. Расположение – ниже уровня промерзания грунта.
  2. Глубина – 1.5–3 м для центральных и южных регионов, 3–4 м – северные области.
  3. Допустимый вертикальный уклон – не более 3–5 см на каждый метр.
  4. Допустимый угол – не менее 90 градусов.

Материал труб – полимеры пониженного давления. Их состав обладает следующими достоинствами:

  • максимальное давление – до 25 атмосфер;
  • низкий уровень гидравлического сопротивления, что препятствует коррозионным процессам;
  • срок службы – до 50 лет;
  • низкая теплопроводность материала препятствует замерзанию воды в зимние месяцы.

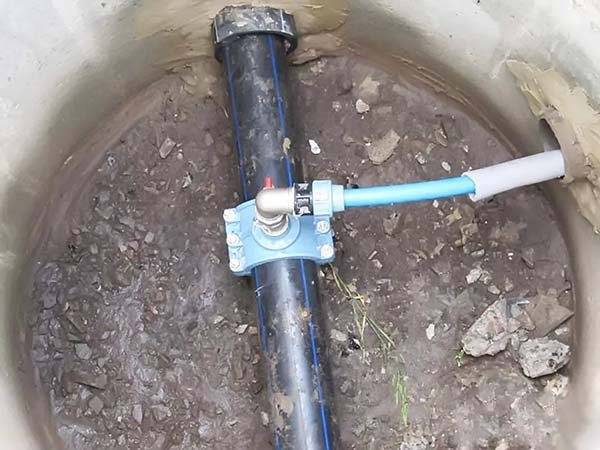

По завершении строительных работ производится врезка в центральный водопровод. Подключаться к нему разрешается в присутствии представителя водоканала. Перед подсоединением им проверяется качество построенной водоподающей системы, соблюдение СНиП.

Особенности устройства наружной сети

Комплекс сооружений, позволяющий доставить воду от источника до конечного потребителя, называют наружной системой водоснабжения.

Основные требования, которые к ней предъявляются, это:

  • Экономичность;
  • Экологическая надёжность;
  • Бесперебойность работы с учётом роста потребления ресурса;
  • Обеспечение питьевого качества и необходимого напора воды.

Сеть состоит из магистрального и распределительного трубопроводов: первый осуществляет транспортировку воды в жилые кварталы и микрорайоны, второй – к пожарным гидрантам.

По конфигурации сеть может быть:

  1. Тупиковой — то есть, с разветвлённой структурой;

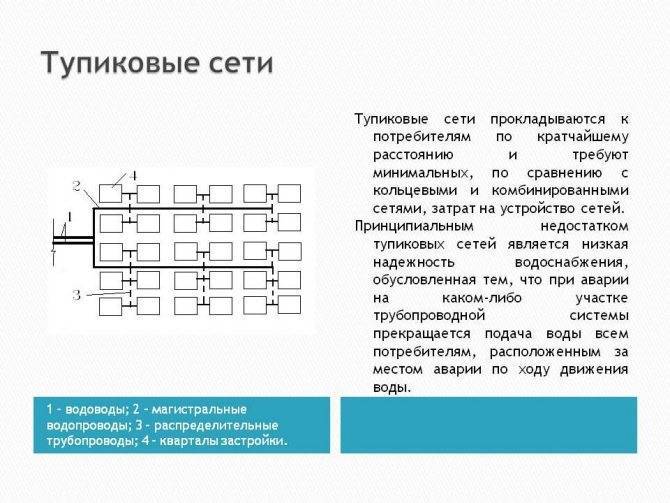

Что такое тупиковая сеть

  1. Кольцевой (с замкнутым контуром).


Определение кольцевой сети

Состав трубопроводов

Естественно, основным материалом для магистралей являются трубы. Варианты могут быть разными, на выбор влияют климатические и гидрогеологические условия местности, сейсмичность, расчётные нагрузки и гидростатическое давление.

Небольшая инструкция по видам труб представлена в таблице:

Разновидность трубУсловия применения


Чугунные

Благодаря долговечности сплава, чугунные трубы очень широко применяются для прокладки наружных трубопроводов. Минус их заключается в том, что они плохо противостоят динамическим нагрузкам.


Асбоцементные

В отличие от металлических труб, асбоцементные абсолютно не поддаются коррозии. К достоинствам можно отнести высокую прочность и низкую теплопроводность. Минус тот же, что и у чугуна – низкая сопротивляемость нагрузкам динамического характера.


Железобетонные

ЖБ трубы имеют высокую прочность и самый большой диапазон диаметров. Поэтому их чаще всего используют для прокладки трубопроводов высокого давления.


Полиэтиленовые

Полиэтиленовые трубы и прочны, и легки, и имеют высокую коррозионную устойчивость. Недостаток один – высокий коэффициент линейного расширения.


Стальные

В стальных трубах объединены все достоинства вышеперечисленных вариантов. Высокая подверженность коррозии компенсируется нанесением цинкового или другого вида покрытий.

Кроме непосредственно труб, магистрали оснащаются разного рода арматурой:

  1. Запорно-регулирующей (вентили и задвижки);
  2. Предохранительной (обратные и редукционные клапаны, воздушные вантузы);
  3. Водоразборной (колонки, выпуски, гидранты);
  4. Компенсаторами.


Запорная арматура

В сети так же проектируются колодцы и камеры, в которых эта самая арматура и устанавливается. В основном, их стоят из монолитного или сборного железобетона.

  • Защиту трубопроводов от динамических нагрузок может обеспечить только правильная глубина заложения.
  • Низ трубы обязательно должен находиться дальше отметки промерзания грунта, а её верх должен быть закрыт минимум метровым слоем земли.


Установка тройника своими руками на развилке трубопровода

  • В местах поворотов и разветвлений трубопроводов, на них монтируют фасонные части, а для защиты от внутреннего давления, в этих местах устанавливают специальные упоры.
  • В тех местах, где магистраль пересекается с автомобильной или железной дорогой, прокладку труб осуществляют в путепроводах, либо под насыпями в водопропускных трубах.


Водопроводные трубы в защитном футляре

Как вариант, предусматривается футляр в виде другой трубы, диаметр которой на 30 см больше тубы водопроводной.

Подготовка воды

Крайне редко вода изначально имеет хорошее качество и не требует дополнительной очистки. Чаще всего анализы показывают, что использовать воду для питья можно только после проведения комплексных мероприятий по очистке.

Кроме качества воды в самом источнике, на выбор способов очистки влияют местные условия, назначение водопроводной сети, экономическая целесообразность и производительность очистной станции.

Перечень методов очистки выглядит примерно так:

Категория обработки водыСовременные методы достижения результата
Осветление
  • Коагуляция (в свободном объёме или в смесительных камерах);
  • Отстаивание;
  • Фильтрование.
Обеззараживание
  • Хлорирование;
  • Озонирование;
  • Бактерицидное облучение.
Специальные виды обработки
  • Умягчение (удаление солей);
  • Обезжелезивание;
  • Стабилизация (подкисление, фосфатирование, рекарбонизация);
  • Охлаждение;
  • Обессоливание.

Советы при производстве работ

При производстве работ по рытью траншеи и монтажу, следующие несложные правила помогут сохранить нервы и деньги владельцу дачного участка:

Четко следовать списку документов, необходимых для оформления врезки в центральный водопровод
Фирма, занимающейся прокладкой трубопровода, должна предоставить смету, расходы по которой точно регламентированы.
Недобросовестный подрядчик может завысить стоимость выемки грунта при земляных работах, чтобы этого избежать, требуется всего лишь внимательно изучить данные пункты сметы, а именно объем и категорию.
При врезке в центральный водопровод важно достаточную глубину прокладки, чтобы исключить промерзание труб. Горячую нитку к тому же необходимо изолировать, для уменьшения потерь, а также в соответствии с требованиями строительных норм.
Часто реальная длина проложенных труб водопровода может быть несколько меньше сметной, это «несколько» иногда составляет десятки метров.. Владелец частного дома должен вести технический надзор за состоянием водопровода и получать об этом соответствующие документы

В этом также поможет ближайшее отделение Водоканала

Владелец частного дома должен вести технический надзор за состоянием водопровода и получать об этом соответствующие документы. В этом также поможет ближайшее отделение Водоканала.

Техусловия и необходимые документы

Зная порядок и нюансы подключения к сетям водоснабжения и водоотведения, можно сэкономить время и избежать отказа уполномоченного органа. Наибольшие трудности возникают на этапе сбора документов. Это связано с различными требованиями к пакету бумаг в зависимости от объекта, города и прочих нюансов.

Для начала готовятся техусловия. На работу уходит до 14-ти рабочих дней (как правило, процедура завершается быстрее). Платить за услугу не нужно. В готовой документации прописаны следующие сведения — предельная нагрузка, места подключения коммуникаций и прочие параметры систем подвода и отвода воды. Также приведены дополнительные требования для создаваемых сетей.

Пакет документации различается и зависит от ряда факторов — вида объекта и варианта подключения. Выделим основные варианты.

Капитальные объекты

К категории капитальных объектов относятся постройки (в том числе не завершенные), нуждающиеся в подведении воды и канализации. Что касается навесов, киосков и временных конструкций, они не являются капитальными сооружениями. Здесь потребуются следующие бумаги:

  • Ситуационный план (масштаб 1 к 2000).
  • Проектный баланс потребления и отвода воды.
  • Учредительные бумаги (для компании) — протокол общего собрания, устав, решение о формировании ООО и прочие.
  • Бумаги на земельный надел (арендное соглашение, свидетельство о праве владения).

Указанные документы можно загрузить в электронном виде (для Москвы — на сайте мэра) или передать в печатной форме.

Бытовые городки

Термин «бытовые городки» подразумевает санитарно-бытовые комнаты, созданные для людей, работающих на стройплощадке. Такие помещения обязательны для строек, где работает от 15 и более человек. Заявка подается общая — на подвод и отвод воды.

Из документов потребуется:

  • Ситуационный план (масштаб — 1 к 2000).
  • Проектируемый баланс подвода и отвода воды
  • Учредительные бумаги (для компании).
  • Подрядный договор.

Указанные выше документы могут подаваться в электронном виде. Если документация передается в печатной форме, потребуется заявление на получение ТУ, а в подрядном договоре нет необходимости.

Пересечение с дорогами и другими коммуникациями

При наличии таких обстоятельств подача заявки на подвод воды и канализацию происходит раздельно. В пакет необходимых документов входит:

  • Все тот же ситуационный план (масштаб такой же — 1 к 2000).
  • Топографическая карта ЗУ (масштаб — 1 к 500).
  • Учредительные бумаги компании.
  • Подрядный договор.

При передаче документов в бумажном виде требуется заявка на получение ТУ. Бумага оформляется на официальном бланке (для юрлиц), после чего регистрируется и подписывается директором компании.

При выносе водопроводных и канализационных сетей из участка застройки

Если требуется вынос сети за пределы ЗУ, где разрешены строительные работы, потребуются такие бумаги:

  • Ситуационный план в масштабе 1 к 2000.
  • Топографическая карта (1 к 500).
  • Учредительные бумаги.

Стоит учесть, что заявки на снос сооружений и вынос водопроводной или канализационной системы подаются раздельно. При подаче бумаг в бумажном виде необходима заявка на ТУ.

Бизнес и финансы

БанкиБогатство и благосостояниеКоррупция(Преступность)МаркетингМенеджментИнвестицииЦенные бумагиУправлениеОткрытые акционерные обществаПроектыДокументыЦенные бумаги — контрольЦенные бумаги — оценкиОблигацииДолгиВалютаНедвижимость(Аренда)ПрофессииРаботаТорговляУслугиФинансыСтрахованиеБюджетФинансовые услугиКредитыКомпанииГосударственные предприятияЭкономикаМакроэкономикаМикроэкономикаНалогиАудитМеталлургияНефтьСельское хозяйствоЭнергетикаАрхитектураИнтерьерПолы и перекрытияПроцесс строительстваСтроительные материалыТеплоизоляцияЭкстерьерОрганизация и управление производством

Документы

Подать заявление для составления договора на проведение работ, подключение воды или изменение поставок может сам владелец участка, тот кто имеет доверенность от него или служба, с которой он заключил соглашение. Для получения разрешения на подключение к водопроводу соседа (образец документов аналогичен с обычным) или общей сети снабжения требуется:

  • Для физических лиц необходимо собрать реквизиты, в виде почтового адреса места прописки или проживания, ФИО, документ о подтверждении личности и данные для дальнейшей связи с заявителем.
  • Юридические лица и частные предпринимательства должны предоставить свой номер в Госреестре и дату, когда его внесли, ИНН, текущий адрес проживания с местом прописки и почтовым индексом, а также подтверждение из банка, которое даёт разрешение на то, что заявитель может подписывать договор.
  • В заявлении нужно указать название и местоположение участка или объекта, которое требуется подключить к сети.
  • Приложить к пакету документов данные о дополнительных источниках подачи воды (объем и владелец).

Пример заявления с перечнем приложенных документовИсточник gorodkusa.ru

  • Если на участке нет дополнительных септиков (выгребных ям, очистных станций), а на отвод отходов по канализации установлены нормативы, то требуется указать свойства этих ограничений и количество изменений в объёме использования сети за год.
  • Нужно предоставить копию плана участка, на которой имеется схема прокладки канализации, отображение всех построенных объектов и их характеристики, а также список жильцов.
  • Следует предоставить информацию о том, какого рода деятельность происходит на участке. Это нужно для проведения нормированных водосбросов.

Также требуется приложить к списку документов на подачу заявления:

  • Копии всех заключённых договоров на подсоединение к общей сети.
  • Копии документов, которые составляются при подключении, промывке, а также очистке линии и оборудования на обозначенном участке или внутри помещений.
  • Копия бумаг на измерительные приборы (счётчики) для проверки этих устройств на соответствие нормам государства, схему их установки и показания на момент подачи заявления. Если потребление воды меньше, чем 0,1 м3/час, то установка счётчика не нужна, а, следовательно, и копии описанных документов.

Пример свидетельства об утверждении счётчикаИсточник ekosf.ru

  • Схему места, из которого будут браться пробы.
  • Копии бумаг, которые подтверждают, что заявитель владеет этим участком.
  • Документ о максимальной нагрузке на сеть водоснабжения, где указано для каких целей будет использоваться вода (повседневных нужд, пожарной системы, бассейна, поливов).
  • Экспертное решение федеральных или частных СЭС, если оно требуется.

Перед началом подачи заявления рекомендуется сделать топографический план участка с помощью геодезистов, если его нет или он составлялся более 1 года назад.

Топографический план участкаИсточник pro-gkn.ru

Заключение договора

Услуги по подаче воды и отводу канализационных стоков начинаются сразу же после подписания договора. Он может быть один сразу на две услуги, или это могут быть два контракта, в которых каждая услуга оформляется по отдельности. Субъектами соглашений выступают абоненты, они же потребители, и водопроводно-канализационное хозяйство. Обычно используется типовой договор, разработанный Правительством, и им же утвержденный. Нередко в качестве поставщика услуг выступают гарантирующие компании.

Основанием для заключения контракта обычно выступает заявка. В ней указывают:

  • реквизиты получателя услуг,
  • название и место нахождения здания или сооружения,
  • площадь территории,
  • какие стоки будут сливаться в канализацию: их состав и качество,
  • под какие цели возводится объект.

Если заказчиком выступает юридическое лицо, к заявке прилагается доверенность на сотрудника компании.

В договоре на подключение и получение соответствующих услуг указывается:

  • количество воды, подаваемой за отчетный период,
  • режим водоснабжения,
  • сроки подачи,
  • качество воды и состав канализационных стоков,
  • условия взятия проб в водопроводе и канализации,
  • условия ограничения или полное приостановление подачи услуг.

Важным пунктом договора является плата за подключение к сетям водоснабжения и канализации, а также за предоставляемые услуги. Указываются сроки оплаты, ее порядок, учет поставляемых услуг, права и обязанности потребителя, как будут регулироваться спорные моменты. Если между поставщиком и потребителем стоит гарантирующая компания, в контракте обязательно указываются взаимоотношения (юридические) между ней и абонентом.

Если договор водоотведения идет как отдельное соглашение, в нем должны быть указаны:

  • какими способами будет учитывать объем отводимых стоков,
  • какие для этого будут использоваться приборы учета,
  • нюансы и тонкие моменты прекращения услуги или ее ограничение,
  • нормативы и лимиты сброса,
  • плата за предоставляемую услугу,
  • решение споров.

Есть определенные нормативы, которые определяют сроки получения разрешения на подключение водоснабжения.

  • Если площадь трубы, по которой будет подаваться вода на объект, не больше 300 см³, при этом нагрузка не превышает 10 м³/час, соглашение должно быть заключено в течение 30 дней.
  • Если все вышеперечисленные параметры водопроводной трубы больше, соглашение может быть заключено в течение 70 дней.

Срок заключения соглашения на водоотведение также составляет 70 дней.
