Что используется при тампонировании и как проводят работы
Процессу цементирования скважины предшествует еще процедура расчётов. Такой подход позволяет правильно рассчитать количество материалов, необходимых для проведения работы. Просчитывается также состав смеси, и каким образом будет осуществляться подача. При выполнении анализов, учитываются некоторые данные. Речь идет о глубине скважины, какое расстояние между обсадной колонны и стенками скважины. Рассматривают форму проходки, есть ли нарушения в конструкции, которые появились в процессе монтажа гидротехнического сооружения
Берут во внимание состав грунта, твердость
В том случае, если когда-нибудь в данной местности уже делали бурение скважин, то можно воспользоваться информацией из этого проекта. Если Вы грамотно проведете расчеты, то цементирование скважины пройдет максимально эффективно, расход материалов будет правильным (в данном случае сэкономите деньги). Также поможет правильно провести процедуру грамотное составление проекта.
Нужно понимать, что если Вы решили провести тампонирование скважины, то этот процесс необратимый, восстановить эксплуатацию скважины будет уже невозможно. Так же и невозможным будет исправить ошибки, допущенные в процессе. Именно поэтому лучше не осуществлять данную работу, если не уверенны в своих силах и знаниях, а доверить работу специалистам.
При осуществлении процедуры учитывают состав грунта. Это необходимо для того, чтобы правильно подобрать и рассчитать количество раствора. Самым распространенным является раствор из цемента и песка. Он лучше всего подходит для скважины, размещенной в плотном глинистом грунте. Основой в данном растворе будет портландцемент. Используется потому, что позволяет достигать отличную подвижность раствора, тем самым допускается подача с помощью насоса. Он очень быстро застывает и обладает высоким уровнем прочности.
Широкой популярностью пользуется асбест, бумага, а также другие волокнистые материалы при осуществления тампонирования в пористых грунтах. Если все же решитесь использовать обычный цемент и песок, то в процессе работы может получиться повышенный расход материала, что увеличит финансовые расходы на процедуру.
Неплохо добавить в смесь песок и гравий
Но этих материалов не должно быть очень много, важно, чтобы такой раствор оставался жидким. Чтобы продезинфицировать, добавляют сюда также хлорную известь
Подготовка
На подготовительном этапе готовят документы. Как мы уже говорили – это акт и проект. Проект нужно согласовать с санитарной службой. Вся ответственность лежит непосредственно на владельце. Он должен следить, чтобы все работы велись в соответствии с проектом. Вот почему каждый владелец скважины, который собирается провести тампонирование, должен знать, как это делается. В санитарную службу и коммунальное хозяйство подают акты и технические отчёты по окончании работ.
Процедура
На сегодняшний день есть несколько эффективных способов проведения тампонирования. Один из самых распространенных и простых – заливка раствора цемента и песка внутрь. Раствор опускается вниз и заполняет пространство. Но эффективность данного метода не самая лучшая. Существуют более эффективные, но сложные.
В случае обратного тампонирования, раствор подают в скважину. Она проникает через стенки и поднимается наверх. Данный способ более эффективный, но и сложнее. Он требует использование специальной жидкости, которая подается под давлением, чтобы раствор мог подниматься вверх. Если обычное тампонирование можно выполнять самому, если знаете точно технологию, то обратное должен выполнять только специалист.
Способы закачивания тампонажного раствора в затрубное пространство
Введение тампонажного материала в затрубное пространство осуществляется по двум схемам: обратный и прямой методы. Цементация затрубного пространства обратным способом проводится путем заливки смеси непосредственно между трубой и почвой. По мере заполнения пространства тампонажным составом, буровой раствор вытесняется через нижний конец трубы.
Прямой метод в свою очередь разделается на разные способы цементирования скважин, и каждый из них применяется в зависимости от технических возможностей и цели, которую нужно достичь цементированием.
Основные способы прямого способа тампонирования:

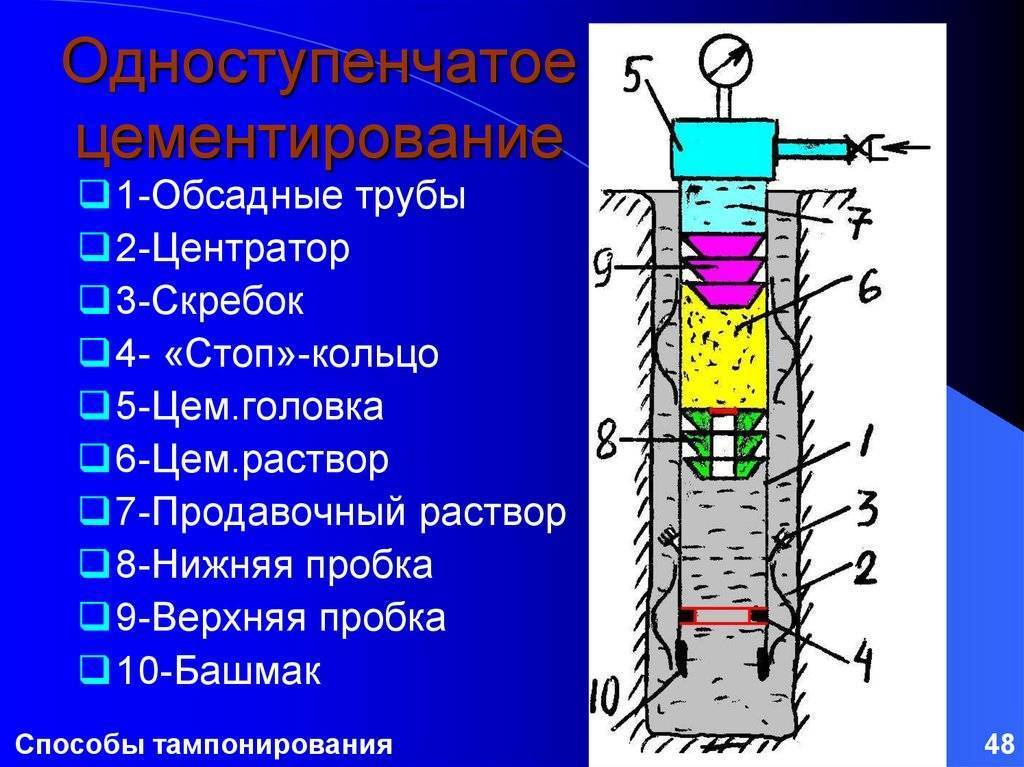

- Одноступенчатое цементирование производится за один подход. Готовится полный объем цементирующего состава, вводится в трубу и накрывается пробкой. После этого в скважину под давлением запускается промывочная жидкость, пробка медленно опускается, и выдавливает цемент за пределы трубы;
- Двухциклевое, или двухступенчатое цементирование скважин проводится, если по техническим причинам (большая глубина) приготовление полного объема раствора невозможно. При этом способе процесс осуществляется в два захода: цементирующий раствором заполняется сначала нижняя часть затрубного пространства, а затем верхняя. Второй этап работ может проводиться со значительным временным интервалом после окончательного схватывания первой порции раствора, или сразу же, без перерыва во времени;
- Метод манжетного цементирования применяют в том случае, если нижний фрагмент трубы нужно изолировать, а цементированию подвергается только верхний участок скважины. Между обсадной колонной и почвой монтируется кольцо-манжетка, а в пространство над ним через отверстия в трубе нагнетаются тампонажные материалы.
Когда нужно тампонирование
Тампонирование скважины производится при разрушении и коррозии обсадных труб.
Необходимость выполнения противоаварийных работ на стволе гидротехнического сооружения обусловлена деформацией обсадных труб и разрушением вмещающих горных пород — эти явления приводят к загрязнениям источника. Эксплуатация выработки в течение 20 лет также приводит к износу оборудования и необходимости ремонта или ликвидации ствола.
Другие причины для цементации:
- ухудшение характеристик питьевой воды;
- уменьшение дебета до нуля, когда пользование скважиной прекращено;
- использование другого источника, заменившего несколько гидросооружений;
- обнаружение в конструкции ствола неустранимых геологических и технических дефектов, которые повлияли на воду (ухудшилось ее качество, упала производительность скважины);
- запечатывание выполнивших свою задачу поисковых, разведочных, инженерно-геологических и гидрологических скважин;
- прекращение эксплуатации фонтанирующей выработки;
- опасность перетекания жидкости в другие водоносные пласты из поглощающего ствола строящегося гидротехнического объекта.
Консервация скважин на воду
Данное мероприятие проводится в следующих случаях:
— при несоответствии гелиотехнических условий на период утончения проектных показателей и создания нового техпаспорта строительства водозабора; — консервация определенной части ствола скважины, который защищен обсадной колонной в случае, когда работы проводятся сезонно – на срок до восстановления строительства; — разрушение подъездных дорог, вызванное стихийным бедствием.
На этапе использования водозабора мероприятия проводят по следующим причинам:
Увеличение пластового давления до момента восстановления показателей давления, при которых невозможна нормальная эксплуатация источника; — использование водозабора стало экономически не эффективным; — водозабор подлежит ликвидации, но в перспективе его можно использовать для разработки месторождений и пр.
При частичной или полной ликвидации или консервации необходимо привести скважину в состояние, которое будет безопасно для жизни и здоровья населения, а также гарантирует сохранность месторождения на весь период простоя.
Мероприятия должны проводиться в соответствии с проектом и быть согласованы с органами Ростехнадзора.
Водозаборные скважины с течением срока эксплуатации часто теряют свои технические характеристики и становятся непригодными к использованию. В этот период и происходит чаще всего законная ликвидация скважин.
Причинами прекращения деятельности водозаборного канала могут стать:
- Выход и строя внутренней трубы источника и возможность заражения воды химическими вбросами в жидкость (для определения качества воды берется образец из источника);
- Не по правилам проведенное геологическое исследование грунта;
- Отклонения от технологии в момент монтажа колодца;
- Расположение водозаборного канала в запрещенной контролирующими органами зоне.
Стоит отметить, что решение о ликвидации скважин может приниматься на разных этапах её существования:
- В период бурения канала (если образец воды подтвердил её непригодность к использованию или случились технические неполадки с оборудованием горизонта);
- В процессе возведения внутреннего канала скважины;
- Или в течение срока её эксплуатации.
- Ликвидация скважин — это мера, цель которой полное и безвозвратное прекращение деятельности водозаборного канала методом тампонажа по специальной технологии. В качестве сырья для формирования долговечного тампона используется крепкий бетонный раствор, не поддающийся разрушению с течением времени.
- Временная консервация скважин — такое мероприятие, позволяющее прекратить забор воды из подземного горизонта на некоторый период. Используется для переоборудования внутренней колбы канала или улучшения технических характеристик скважины. Благодаря консервации по специальной технологии использование источника можно временно прекратить и вернуться к нему через определенный промежуток времени.
Решение о закупоривании колодца может быть принято как относительно работающего канала, так и временно законсервированного, но более не позволяющего использовать ресурсы подземного горизонта.
В каком случае нужно ликвидация скважин
Ликвидация скважины на воду может быть вызвана следующими причинами:
1. При бурении не был обнаружен водоносный пласт (отсутствие или слишком большая глубина залегания), непреодолимое препятствие или геологическая структура почвы делает устройство скважины невыгодным (мелкодисперсный пылевидный песок).
2. Скважины, отслужившие свой срок. Скважинный источник на песке может функционировать от 5 до 15 лет, после чего его дебит снижается и эксплуатация становится нерентабельной.
3. Невозможность дальнейшей эксплуатации ввиду сильного загрязнения (заиливания) водоносного слоя. Данная проблема возникает только в песчаных скважинах при следующих обстоятельствах:
- Неправильный монтаж скважины при бурении. В результате нижняя труба с фильтром в обсадной колонне разместится не в водоносном слое, а слишком углубится в песчано-илистое дно. В итоге вода будет поступать в источник только через верхнюю часть фильтра (нижняя будет находиться в породе), и со временем песчаный осадок перекроет входные отверстия.
- Ошибки при подборе скважинного фильтра. Фильтрующая обсадная труба со слишком крупными отверстиями приведет к попаданию внутрь канала большого количество песчаных фракций и его заиливанию.
- Низкое водопотребление. Малый расход воды приведет к тому, что мелкие песчаные или глинистые частицы, не выкачанные из источника на поверхность, будут постепенно оседать на дно, уменьшая скважинный дебит. Если не будет своевременно проводиться прокачка, толщина донных отложений со временем увеличится, они станут слишком плотными в нижней части и дальнейшая эксплуатация источника станет невозможной.
- Использование поверхностных электронасосов. Если источник имеет глубину, значительно превышающую максимальную высоту подъема самовсасывающих поверхностных насосов в 9 метров, то в результате забора воды с его поверхности, а не в придонной области, со временем произойдет заиливание дна, приводящее к снижению статического уровня и скважинного дебита.
- Применение вибрационного электронасоса. В результате вибраций придонные отложения постепенно уплотняются и скважинный источник быстро заиливается. Если вибрационный электронасос имеет верхний забор воды или слишком высоко расположен, процесс еще более ускоряется.
4. Технические проблемы. В индивидуальных скважинах может произойти повреждение пластиковых обсадных труб (трещины при монтаже и в процессе эксплуатации, разрушение поверхности при использовании бракованных материалов). Распространенные причины ликвидации скважин — падение электронасоса или его частей в скважинный канал в результате неправильного монтажа. Если не получится извлечь его на поверхность, он перекроет входные отверстия фильтров или будет загрязнять воду в результате коррозии внутренних деталей или масла, которое может просачиваться в водный источник.

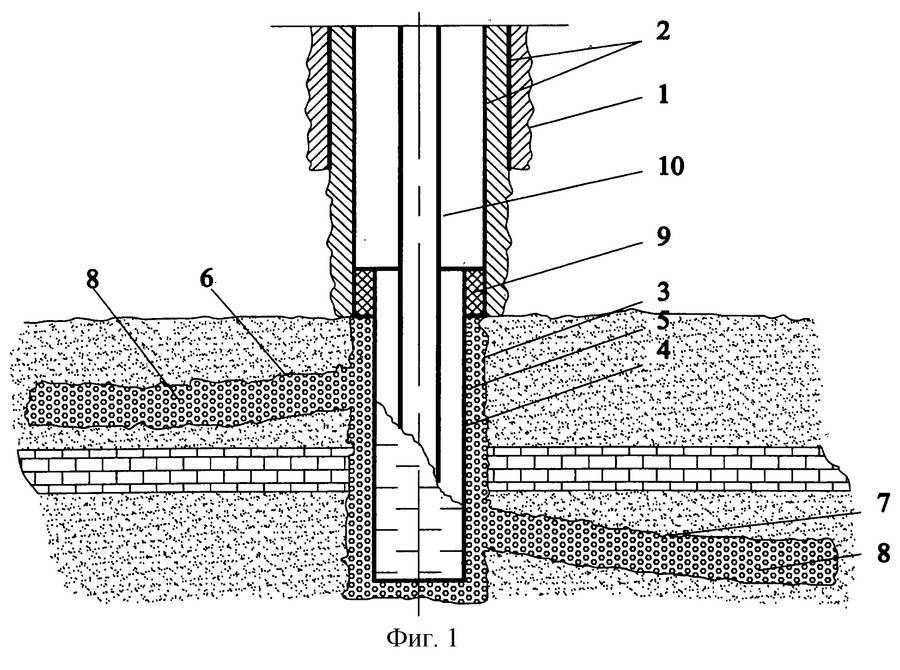

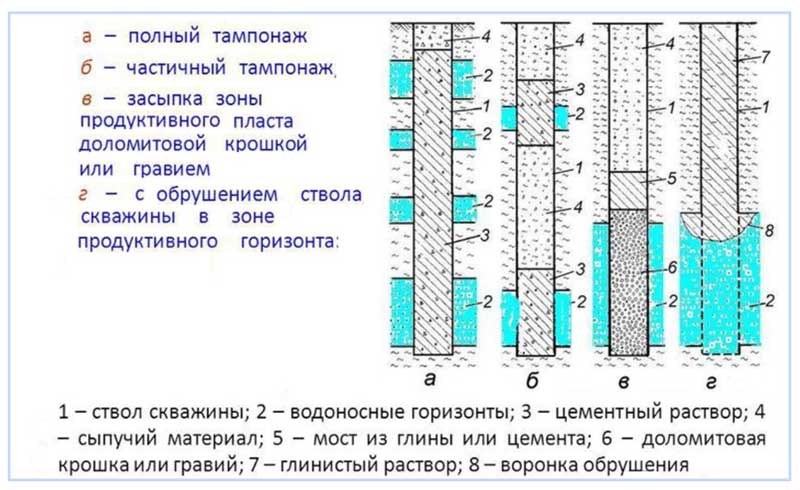

Рис. 2 Ликвидационный тампонаж скважины — схема
Назначение и определение тампонажа скважин
При тампонировании заполняется все пространство вокруг обсадной трубы
Тампонирование – это технологический процесс, основной задачей которого является перекрыть и разобщить водоносный горизонт защитной подушкой. Изготавливают этот защитный «барьер» из цементного раствора. Цементированию подлежит пространство между земляной шахтой и водозаборным стволом. В виде тампона часто применяется расплавленный пластик или глина со вспомогательными строительными ингредиентами.
Основное назначение процедуры – предупредить возможное загрязнение водоносного слоя и оградить от попадания в него болезнетворных организмов. Проводится тампонаж в следующих случаях:
- Снижение качества колодезной воды при недостаточной изоляции водоносного слоя.
- Деформация или разрушение бетонных обсадных колец.
- Отсутствие необходимости в эксплуатации водозаборной точки.
- Предупреждение смешивания разных водных горизонтов, например, с высокой концентрацией металлов и солей с пресными и т.д.
- Обнаружение геологических и/или технических неисправностей.
- Предупреждение загрязнения источника при условии, что бурение и обустройство происходило с грубыми нарушениями.
- Снижение производительности водозаборной точки и отсутствие возможности создать новую.
Технология
Процесс тампонирования водозаборных сооружений может выполняться несколькими способами:
- Обычная закачка цементно-песчаного раствора в просвет между обсадной трубой и стенками сооружения. При этом продвижение смеси происходит под собственным весом в направлении от устья конструкции вниз. Главное преимущество способа – его простота, однако качество тампонирования получится не очень высоким.
- Технология обратного цементирования считается более эффективной. Данный метод выполняется так: в нижней части сооружения устанавливается пробка, отгораживающая рабочую зону. Затем раствор поставляется прямо в обсадную трубу, откуда под давлением он попадает за колонну и поднимается вверх в просвете между ней и стенками сооружения. Для получения нужного давления в скважину подаётся специальная жидкость под высоким давлением.
- Для тампонирования глубоких скважин используется многоэтапная технология. Процесс выполняется на отдельных участках поочерёдно.
- Не менее эффективным способом тампонирования скважины является глиняный столбик. Он помещается в проходку при помощи колонкового снаряда. Затем этот столбик выдавливается из колонны под давлением, создаваемым насосом. Чтобы избыточное давление могло сбрасываться, в снаряде есть небольшие дырочки. Они позволяют лишней жидкости изливаться наружу.
При выборе метода стоит помнить, что целью мероприятий является следующее:
- При качественном тампонировании всё пространство за обсадной колонной должно быть плотно заполнено раствором. Никаких пустот быть не должно. Кроме этого раствор должен давать хорошую адгезию со всеми поверхностями.
- Затвердевший раствор должен не поддаваться разрушающему воздействию грунтовых вод, которые порой могут иметь довольно агрессивный состав.
- Помимо этого смесь для тампонирования должна обладать хорошей механической прочностью, чтобы выдерживать давление окружающей породы на неё.
- Если используется технология обратного цементирования, то промывочная жидкость должна быть полностью удалена из зоны тампонирования. В противном случае качество цементирования будет очень низким.
При тампонировании скважин используются приспособления для смешивания цементно-песчаного раствора, а также цементировочные машины.
Тампонирование под давлением прокачкой тампонирующей смеси по затрубному пространству с остановками.
При этом способе допускаются периодические остановки при прокачке тампонирующей смеси по затрубному пространству для наблюдения за динамикой изменения избыточного давления, что позволяет установить местоположение негерметичного интервала колонны. При выполнении работ в качестве тампонажных материалов используются только гелеобразующие ПТМ. Приготовляют не менее 1 м3 вязкой тампонирующей смеси. Колонну спрессовывают водой, фиксируют величину снижения давления ∆р в течение контрольного времени tК. При открытом выкиде из затрубного пространства закачивают приготовленный тампонирующий состав в НКТ. Смесь продавливается буровым раствором и вытесняется из НКТ. Выкид из затрубного пространства закрывают и, продолжая закачку бурового раствора, давление в затрубном пространстве колонны доводят до значения, допускаемого при опрессовке.
Колонну выдерживают под давлением в течение контрольного времени tк фиксируют величину снижения давления ∆р. Если результат опрессовки не отличается от предыдущих работ, то, снижая давление в затрубном пространстве и продолжая закачивать буровой раствор в НКТ, тампонирующую смесь перемещают по затрубному пространству для опрессовки следующего, расположенного выше интервала колонны. Поинтервальную опрессовку продолжают до тех пор, пока резкое уменьшение р не укажет на перекрытие тампонирующим составом негерметичного интервала колонны.
Количество продавочной жидкости для очередного перемещения состава должно составлять не более 80 % от его объема. Местоположение верхней Lв, и нижней Lн границ интервала негерметичности определяют по формулам:
где Н1 — длина НКТ, м;
Vв — объем высоковязкой жидкости, м3;
V0 — объем 1 м затрубного пространства эксплуатационной колонны, м3;
n — порядковый номер спрессовываемого интервала колонны.
Затем скважину выдерживают под давлением до истечения срока ОЗЦ. Излишки состава вымывают из скважины.
Тампонирование под давлением с применением пакера
Этот способ применяется в следующих случаях:
- — для защиты обсадных колонн при давлении нагнетания, значение которого превышает допустимое для опрессовки;
- — для защиты продуктивных пластов от загрязнения при нагнетании тампонирующей смеси в изолируемый интервал, расположенный ниже зоны перфорации:
- — для направленной подачи тампонирующей смеси под давлением в изолируемый объект, выше которого имеются негерметичные отверстия в колонне.
Применение способа допускается в заполняющихся и незаполняющихся скважинах. Тампонирование под давлением по затрубному пространству при установленном пакере запрещается, кроме случаев применения гелеобразующих ПТМ или использования алюминиевых или других легкоразбуриваемых НКТ.
НКТ спускают с пакером, который располагается над зоной ввода тампонирующей смеси за колонну. Рекомендуется низ пакера оборудовать алюминиевым хвостовиком длиной не менее 3 м, башмак которого устанавливают над зоной ввода на расстоянии до 3 м. Проверяют чистоту спущенных труб прокачкой в НКТ бурового раствора в количестве, равном их внутреннему объему от устья до статического уровня. Устанавливают пакер. Проверяют приемистость изолируемого объекта при установившемся режиме подачи насосов прокачкой в НКТ бурового раствора в количестве не менее внутреннего объема труб. Тампонирующую смесь закачивают в НКТ. Закачивают расчетный объем продавочной жидкости. Если надпакерное затрубное пространство герметично, то для уменьшения осевой нагрузки на пакер рекомендуется в кольцевое пространство закачать буровой раствор и создать давление, допускаемое при опрессовке колонны.
Тампонирующую смесь залавливают в пласт. Снижают давление в трубном и затрубном пространствах. Освобождают пакер. Распакеровку контролируют расхаживанием колонны НКТ. При наличии циркуляции излишки тампонирующей смеси вымывают из скважины обратной или прямой промывкой. Поднимают 100 — 150 м НКТ, заполняют скважину буровым раствором и оставляют в покое на время ОЗЦ. В заполняющихся скважинах после работ НКТ поднимают на 50 — 100 м выше поглощающего интервала (зоны дефекта колонны, интервала перфорации). Перед ОЗЦ для вытеснения возможных остатков тампонирующей смеси прокачивают в трубное и затрубное пространство буровой раствор в количестве, равном объему НКТ и объему колонны от башмака труб до нижней границы поглощающей зоны.
→
→
→
→
→
Когда необходимо делать тампонирование
Тампонаж представляет собой цементирование водоносного разобщенного пласта. Работа будет зависеть от геологического разреза пород, когда между обсадной колонной и стволом цементируется вся затрубная полость.
В качестве смеси можно использовать:
- Цементный раствор;
- Густые глинистые растворы;
- Жидкие пластмассы.
Тампонирование необходимо в двух случаях – либо ликвидации скважин, либо их реабилитации. Связано это с тем, что обсадные трубы имеют свой эксплуатационный срок. По истечении времени появляется коррозия, которая становится причиной ухудшения качеств воды.
Тампонажу, как правило, подлежат бездействующие артезианские скважины
К скважинам, подлежащим тампонажу, относят:
- Вышедшие из строя водозаборные колодцы, реанимация которых считается нецелесообразной с технической или санитарной точки зрения;
- Бездействующие артезианские;
- Колодцы, которые имеют малую глубину и необходимости в которых больше нет;
- Поглощающие и, как следствие, загрязненные некачественной водой;
- Геологоразведочные и поисковые, срок эксплуатации которых истек.
Важно понимать, что скважины и линзы в них имеют межпластовую связь, что является нежелательным с точки зрения экологии. При проведении работ тампонажу обязательно подвергают затрубные зазоры
При проведении работ тампонажу обязательно подвергают затрубные зазоры.
Когда требуется делать тампонирование
Проектным работам предшествует принятие решения о необходимости данной процедуры. Данное решение принимают, если есть следующие признаки:
- вода низкого качества, но если провести работы по восстановлению скважины – это не принесет нужного результата или вообще не будет никакого эффекта;
- дебет скважины минимальный, поэтому дальнейшая эксплуатация невозможна;
- подлежат тампонированию временные конструкции, необходимость которых отпала, поскольку воду берут из других источников;
- составлен акт, в котором содержится информация о дефектах в конструкции, устранить которые невозможно, они стали причиной снижения качества воды, понизилась производительность или же устранить дефекты нецелесообразно с финансовой стороны;
- для поисковой и геолого-разведывательной работы делают временные скважины, которые подлежат обязательному тампонированию после того, как отпала необходимость в их функционировании;
- фонтанирующая скважина не используется;
- тампонирование проводят и в случае становления угрозы накопительными скважинами, жидкость из которых может проникнуть в водяные жилы.
Порядок работ при ликвидационном тампонаже
Тампонаж проводят только после нагнетания вод под установленный тампон. При проведении этих работ тампоны постепенно передвигают таким образом, чтобы в различных интервалах хорошо исследовать пласты.
Если же они продвигаются сверху вниз, производится углубление на интервал, по которому проводилось исследование. В верхнюю часть он перемещается по мере исследования интервалов.
Основное различие тампонов по принципу работы:
- Механические;
- Гидравлические;
- Пневматические.
Принцип их действия довольно прост и подразумевает использование резиновой расширяемой манжеты. За счет такого механизма зазор между стенками колонн обсадных труб и скважины уплотняется. От глубины опускания тампона изменяется и величина зазора, который необходимо уплотнить.
Достаточно часто используют механический принцип тампонажа
Упрощенная конструкция резинового тампона выглядит как две трубы, которые соединены патрубками между собой. С наружной стороны закреплена резиновая манжета. В процессе вращения колонн происходит ввинчивание в муфту трубы патрубка, за счет чего расширительная манжета хорошо уплотняет зазор, который существует между стенками колодца.
Пневматические одинарные тампоны приводятся в действие за счет нагрева сжатых воды или воздуха. Такой механический прибор состоит из нижней и верхней части, которые разделяются перфорированной трубой.
Источник
1 Когда необходимо применение ликвидационного тампонажа скважин?
Что касается назначения – ликвидационный тампонаж скважин предназначен для непосредственного предотвращения попадания загрязняющих поверхностных вод в чистый водоносный слой. Это зачастую происходит после окончания эксплуатации водозаборного колодца.
Помимо всего прочего ликвидация скважины может происходит и в следствии других причин, таких как:
- неисправность (по геологическим или же техническим причинам) питьевой скважины;
- максимальная выработка колодцем ресурса водоносного слоя;
- предотвращение опасного загрязнения колодцем водоносного слоя вследствие неправильной эксплуатации или же его бурения;
- предотвращение слияния вод разных горизонтов (как, к примеру, пресных и минеральных).
Кроме этого, применение тампонажа артезианской скважины в последних двух случаях может проводиться по той причине, что в течение эксплуатационного срока скважины были разрушены её обсадные колоны. Также при обустройстве колодца могло быть плохо заизолировано устье. Как видим, бурение, и дальнейшее обустройство артезианской скважины играет огромную роль в продлении срока её эксплуатации.
Но не менее важным для артезианки является и сам процесс тампонирования. Благодаря нему в будущем вы сможете пробурить ещё одну скважину недалеко от предыдущей.
1.1 Способы проведения работ
В большинстве случаев на практике используются 2 способы тампонирования, о которых мы упомянем ниже. Главное при этом разобраться с их особенностями и технологией.
Процесс проведения ликвидационного тампонажа скважины на воду
Итак, первым (временным) является способ применения различных тампонов и глины.
Для этого требуется использовать жирную глину, в которой не будет содержаться посторонних примесей — для чего его требуется тщательно перемешать с использованием мешалки.
Из получившейся породы требуется скатать (можно вручную) шарики. Размер каждого — примерно с кулак величиной. Скатанные шарики требуется высушить — просто оставить на солнце — после чего забросить их в выработку (порционно — штук по 12-15 за раз).
Как вариант — шарики можно опустить на дно выработки с помощью желонки, на конце которой устанавливается открывающийся наружу клапан (в случае применения желонки шарики можно и не высушивать). Каждую из порций желательно трамбовать, одновременно с этим поднимая трубы. Всего высота «пробки» из глины должна составлять примерно полтора метра — не более.
Второй же тип относится уже к постоянным, так как скважину заливают бетонном специальным раствором. Многие думают, что первый способ является не актуальным. Но это не так. Ведь, когда нужно испытать скважину, с целью изолирования водоносных слоев или же их отдельных интервалов, необходимо произвести временное тампонирование. В случае, когда скважина уже изжила свое, вам необходимо выбрать второй тип – непосредственно её ликвидацию.
Если же скважины на некоторое время разделяют на определенные отрезки, то в данном случае необходимо применять специальные тампоны – пакеры. Они также используются в процессе исследования горных пород, разнящихся наличием трещин и пористостью. Благодаря ним также можно проверить качество цементирования скальных пород.
1.2 Какое требуется оборудование для ликвидационного тампонажа скважин?
В отличие от бурения, для проведения ликвидационного тампонажа вам потребуется гораздо техники и материалов.
Скважина до (слева) и после (справа) проведения тампонажа
Что же касается самого непосредственно оборудования, то вам понадобится специальный насос, металлическая трамбовка и бурильные трубы.
