Формула Герсеванова для расчета отказа свай

ПОГРУЖАЕМЫЕ СВАИ, СВАИ-ОБОЛОЧКИ, ШПУНТ

11.7. Работы по погружению свайных элементов в пределах акватории допускается производить при волнении не более одного балла, если применяют плавучие краны и копры водоизмещением до 500 т, и не более 2 баллов – при большем водоизмещении, а самоподъемные платформы – при волнении не более 4 баллов.

11.8. Секции свайных элементов, используемые для наращивания погружаемых свай или свай-оболочек, подлежат контрольному стыкованию на строительной площадке для проверки их соосности и соответствия проекту закладных деталей стыков (в пределах установленных допусков) и должны быть замаркированы и размечены несмываемой краской для правильного их присоединения (стыкования) на месте погружения.

11.9. В начале производства работ по забивке свай следует забивать 5-20 пробных свай (число устанавливается проектом), расположенных в разных точках строительной площадки с регистрацией числа ударов на каждый метр погружения. Подсчет общего числа ударов на погружение остальных свай не производится. Однако для свай длиной более 25 м дополнительно должна производиться регистрация числа ударов на каждый метр на последних трех метрах погружения. Результаты измерений должны фиксироваться в журнале работ.

11.10. В конце погружения, когда фактическое значение отказа близко к расчетному, производят его измерение. Отказ свай в конце забивки или при добивке следует измерять с точностью до 0,1 см.

При забивке свай паровоздушными одиночного действия или дизельными молотами последний залог следует принимать равным 30 ударам, а отказ определять как среднее значение из 10 последних ударов в залоге. При забивке свай молотами двойного действия продолжительность последнего залога должна приниматься равной 3 мин, а отказ следует определять как среднее значение глубины погружении сваи от одного удара в течение последней минуты в залоге.

11.11. Сваи с отказом больше расчетного должны подвергаться контрольной добивке после «отдыха» их в грунте в соответствии с ГОСТ 5686-78. В том случае, если отказ при контрольной добивке превышает расчетный, проектная организация должна установить необходимость контрольных испытаний свай статической нагрузкой и корректировки проекта свайного фундамента или его части.

11.12. При вибропогружении свай или свай-оболочек продолжительность последнего залога принимается равной 3 мин. В течение последней минуты в залоге необходимо замерить потребляемую мощность вибропогружателя, скорость погружения с точностью до 1 см/мин и амплитуду колебания сваи или сваи-оболочки с точностью до 0,1 см – для возможности определения ее несущей способности.

11.13. При вибропогружении железобетонных свай-оболочек и открытых снизу полых круглых свай следует принимать меры по защите их железобетонных стенок от образования продольных трещин в результате воздействия на них гидродинамического давления, возникающего в полости свайных элементов при вибропогружении в воду или слабый разжиженный грунт. Мероприятия по предотвращению появления трещин должны быть разработаны в ППР и проверены в период погружения первых свай-оболочек.

11.14. На последнем этапе погружения сваи-оболочки в целях предотвращения разуплотнения грунта основания в полости свай-оболочек необходимо оставлять грунтовое ядро высотой по проекту, но не менее 2 м от низа ножа оболочки в случае применения гидромеханизации и не менее 0,5 м при применении механического способа удаления грунта.

11.15. Перед погружением стальной шпунт следует проверить на прямолинейность и чистоту полостей замков протаскиванием на стенде через 2-метровый шаблон.

Замки и гребни шпунтин при подъеме их тросом необходимо защищать деревянными прокладками.

11.16. В процессе погружения шпунта разность отметок нижних концов соседних забиваемых шпунтин должна быть не более 2 м для плоского шпунта и не более 5 м для других профилей шпунта.

11.17. При устройстве замкнутых в плане конструкций или ограждений погружение шпунта следует производить, как правило, после предварительной его сборки и полного замыкания.

11.18. Извлечение шпунта следует производить механическими устройствами, способными развивать выдергивающие усилия в 1,5 раза превышающие усилия, определенные при пробном извлечении шпунта в данных или аналогичных условиях.

Скорость подъема шпунта при их извлечении не должна превышать 3 м/мин в песках и 1 м/мин в глинистых грунтах.

11.19. Предельная отрицательная температура, при которой допускается погружение стального шпунта, устанавливается проектной организацией в зависимости от марки стали и способа погружении.

Проектный отказ сваи — это страшно для постройки или нет?

В современном мире новых технологий при выполнении строительных работ акцент делается на экономичности.

Одной из таких новинок является свайный фундамент. При его монтаже одним из главных факторов является расчёт и отказ сваи.

Что это за величина?

Отказ сваи в строительстве – это величина, которая показывает, насколько углублена конструкция. При этом её нижнее основание должно упираться в прочные глубинные грунты, которые обладают высокой плотностью. Отказ сваи это мера, суть которой заключается в размере частичного углубления устройства после единичного удара молота. Существует специальный прибор, который позволяет измерять данную величину – прогибомер. Его погрешность составляет одну десятую миллиметра. Рассматривают два вида отказа – по проекту и по факту. Проектный рассчитывается с помощью формул на основании строительных норм при проектировании фундамента.

Проектный отказ сваи определяется с учётом характеристики грунтов, свай и техники, которая используется для забивки конструкции. Погружение железобетонного столба считается выполненным тогда, когда отказы по проекту и по факту совпали.

Залог в свайном фундаменте

На практике определить величину продвижения столба после единичного удара молота невозможно, поэтому при расчёте этой величины применяют такое понятие, как залог сваи. Залог – это определённое количество ударов механизма, с помощью которого производят забивку. Или промежуток времени, в течение которого работает механизм.

Процесс забивания сваи

Залог зависит от используемого оборудования:

Если используется дизельный молот одиночного действия, то серия залога состоит из десяти ударов. Если используется механизм двойного действия (гидромолот), то залог рассчитывается за одну минуту работы техники.

После того как произведено количество ударов равное залогу измеряют глубину погружения. Если механизм работает по времени, то необходимо сосчитать количество ударов за это время. Разделив длину погружения на количество ударов, получим среднюю величину углубления свайного столба за один удар. Полученный результат сверяется с проектным отказом. При их совпадении завершается работа. Но очень часто бывает так, что фактически погружение почти прекратилось, а отказ сваи отличается от проектных данных. Причиной этого может быть:

Нижняя часть конструкции попала на твёрдый пласт почвы, который создаёт сопротивление при ударных нагрузках. Произошёл отток воды от грунтов, которые контактируют с основанием свайного столба. Уменьшилась влажность почвы, следовательно, увеличилась сила трения о ствол.

Решить проблему можно временным прекращением работ на 5–7 суток. За это время почва ослабевает и следует завершить механизм забивки до получения нужного результата.

Ложный отказ сваи

Во время погружения конструкции происходит уплотнение почвы по причине выдавливания свайным столбом определённого её объёма. Поэтому показатели сразу после завершения работ могут быть неточными для определения прочности конструкции. Этот показатель называют ложным отказом. Особенно это касается глинистых и песчаных грунтов. Посмотрите видео, как забивают сваи специализированным оборудованием.

После некоторого перерыва в работе грунты, соприкасающиеся с основанием свайного столба, восстанавливают свою первоначальную структуру. Показатели, снятые после периода отдыха, называют истинным отказом. Продолжительность отдыха зависит не только от видов грунтов. Значение имеет плотность и влажность однотипной почвы. Иногда этот период может доходить до нескольких недель.

Как производить расчёт?

После погружения конструкции на определённую глубину с учётом всех данных рассчитывается её несущая способность.

Дом на винтовых сваях

Рассмотрим параметры, которые учитывают при расчёте:

Механизм, используемый при забивке и его масса. Масса ударной части молота. Постоянная величина сопротивления грунта, которая для разных видов грунта своя. Создаёт сопротивление и площадь сечения сваи. Обязательно учитывается вес конструкции. Энергия механизма, используемого при забивании свайного столба. Остаточный и упругий отказы стержня.

Все вычисления необходимо произвести по специальным формулам.Получаем величину,которая является проектной.

Если работы не продолжать, то масса будущего строения может ослабить прочность несущей конструкции.

При закладке фундамента на забивных железобетонных сваях очень важно соблюдение всех указаний и требований проектных документов

Методы определения несущей способности сваи

При проектировании свайных фундаментовиспользуются четыре метода определения несущей способности свайных конструкций:

  • Способ теоретического расчета;

Совет эксперта! данный метод является предварительным, полученные результаты в последствии корректируются на основании фактических данных о характеристиках грунта.

Расчет несущей способности выполняется по формуле: Fd = Yc * (Ycr * R * A + U * ∑ Ycri * fi * li)

Yc – совокупный коэфф.

условий работы;Ycr – коэфф. сопротивления почвы под опорной подошвой сваи;R – сопротивление почвы под опорной подошвой сваи;А – диаметр опорной подошвы;U – периметр сечения свайного столба;Ycri – коэфф. условий работы грунта по боковым стенкам сваи;fi – сопротивление почвы по боковым стенкам;li – длина боковых поверхностей.

  • Метод пробных статистических нагрузок;

Практический способ реализуемый в полевых условиях. После отдыха сваи (спустя 2-3 дня после забивки столба), на конструкцию с помощью ступенчатого домкрата передается статическая нагрузка.

Посредством специального прибора – прогибометра, определяется величина усадки сваи и производятся необходимые расчеты. Данный метод считается одним из наиболее точных.

Рис 1.1:  Определение несущей способности сваи методом пробных статистических нагрузок

  • Метод динамических нагрузок;

Исследования проводятся на уже погруженных сваяхпо истечению периода отдыха столбов.

На конструкцию посредством дизель молота передается ударная нагрузка (до 10 ударов). После каждого удара прогибометром определяется степень усадки сваи. Данный способ реализуется в комплексе со статическим методом.

Рис 1.2:  Прогибометр – прибор для измерения усадки сваи

Для реализации метода зондирования свая снабжается специальным датчиками, после чего выполняется ее погружение на проектную глубину посредством ударной нагрузки (динамическое зондирование) либо вибропогружателями(статическое зондирование).

Датчики определяют сопротивление грунта боковой и нижней стенки свайного столба, по которой рассчитывают несущую способность конструкции в конкретном типе почвы.

Рис. 1.3: Схема метода зондирования свай

Среднее значение при устройстве свай

Среднее значение при устройстве свай называется отказом. Определять его можно по-разному, в зависимости от способа погружения опоры в землю и применяемого при этом инструмента. Выделяют следующие величины:

  • Отказ вдавливания, определяемый усилием на окончательных 0,5 м заглубления. Этот участок делится на 5 отрезков по 0,1 м и для каждого из них фиксируется параметр.
  • Забивной отказ – усредненное значение углубления опоры при единичном движении, входящем в десятку конечных в залоге.
  • Параметр, используемый при работе с погружающим виброинструментом. Он определяется по последней трети залога, длящегося 3 минуты.

Если значение опоры превысило расчетное, ее продолжают заглублять по прошествии некоторого периода ее пассивного нахождения в почве. Длительность этого интервала зависит от состава и характеристик грунта. Меньше всего он у крупнопесчаных почв, не отличающихся повышенной влажностью: в этом случае сваю оставляют на передержку минимум трое суток. Максимальный интервал устанавливается для случаев, когда опора проходит через пластичный глинистый грунт, отличающийся мягкостью или текучестью.

Что такое отказ сваи при забивке

Свайный фундамент

Знание, что такое отказ сваи, является основным при изготовлении фундамента такого типа.

От правильного расчета и выполнения этого показателя будет зависеть прочность и надежность всего сооружения, а также возможная скорость его усадки.

Первое значение этого параметра получают в процессе проектирования, а остальные – уже при работе на местности, поэтому стоит рассмотреть, как правильно рассчитывают и применяют параметры отказа сваи.

Залог сваи

Измерение залога сваи зависит от типа сваебойного механизма. Если он оснащен дизельным молотом одиночного типа, то измерения можно производить после 10 ударов.

При применении гидромолота лучше опираться не на количество ударов, а на время работы механизма. Расчетный период чаще устанавливается в минуту. Затем требуется узнать, сколько ударов произвел гидромолот за отведенное время, а после разделить полученную глубину сваи при забивке на число ударов.

В современном строительстве сваи можно не только вбивать, но и вдавливать. Для этого используются специальные механизмы.

Так как гидромолот не приспособлен наносить удары по свае, залог также рассчитывается исходя из времени его работы. С таким устройством работы выполняются в несколько приёмов.

Первое движение агрегата – надавливание на опорный элемент фундамента. После достижения определенной глубины начинается возврат подвижной части на исходную точку.

Этот процесс наглядно демонстрирует следующее видео:

Почему реальный и проектный отказ сваи могут отличаться

Часто бывает, что при забивке свай кажется, что приспособление уперлось в твердый грунт, а проверка документации показывает недостаточное погружение механизма в почву. На это есть несколько объяснений:

  • если нижняя конструкция уперлась в твердый пласт грунта, он может создавать препятствия для дальнейшего погружения;
  • при оттоке грунтовых вод консистенция почвы нарушается, становясь более твердой, что увеличивает силу трения о ствол и мешает дальнейшему продвижению.

Чтобы определить причину произошедших затруднений, требуется приостановить работу приблизительно на неделю. За это время почва возвратится в своё естественное состояние и тогда можно будет завершить начатое.

В результате проектный отказ сваи не должен отличаться от фактически полученного.

Ложный и истинный отказ сваи

При выполнении работ на глинистом или песчаном грунте может случиться так, что в процессе погружения сваи происходит уплотнение грунта за счет объёма, выдавленного ею. И если сразу после остановки механизма снять показания, можно получить значение ложного отказа.

Чтобы снять правильный результат, процесс останавливают на некоторое время. По истечении этого срока снова производят измерения. Полученный таким образом показатель называют истинным значением.

Чтобы понять, почему два полученных значения будут отличаться друг от друга, важно знать процессы, которые происходят в грунте в период покоя. За это время проходит процесс восстановления, он включает в себя возврат почвы в прежнюю структуру и плотность

Количество времени, отводимое под отдых почв, зависит от типа влажности грунта.

Как произвести расчёт

После того как процесс забивки завершен, требуется финишный расчет несущей способности изготовленной конструкции. Для этого требуется несколько параметров:

  • тип и масса устройства, которое использовалось для этой работы;
  • вес молота в его ударной части;
  • используемая для забивки энергия механизма;
  • сопротивление грунта, меняющееся в зависимости от его индивидуального строения;
  • сопротивление и площадь сечения забитых свай;
  • вес конструкции;
  • остаточный и упругий отказы стержня.

Чтобы из всех этих параметров произвести вычисления, требуется специальная формула:

Для получения несущей способности различных типов грунта стоит воспользоваться таблицей:

Стоит помнить, что иногда полученное значение совпадает с проектной документацией, а уровень отказа так и не достигнут. В этом случае работу нужно продолжить до тех пор, пока опоры фундамента не достигнут твердых грунтов. Иначе прочность здания будет поставлена под угрозу.

Расчет глубины прохождения сваи до отказа является важным этапом в строительстве. Так как он позволяет поставить фундамент на прочном основании. Измерения производят на разных этапах работ.

Глубина отказа рассчитывается во время составления проекта, в процессе забивки свай и по завершении этого процесса. Полученные данные тщательно сверяются, а выявленные расхождения проверяются. Всё это позволяет заложить прочное основание, которое станет первым шагом в строительстве прочного и уютного дома.

Пример расчета

Чтобы лучше понять принцип выполнения вычислений, стоит изучить пример расчета. Здесь рассматривается одноэтажное здание из кирпича с вальмовой крышей из металлочерепицы. В здании предполагается наличие двух перекрытий. Оба изготавливаются из железобетона толщиной 220 мм. Размеры дома в плане 6 на 9 метров. Толщина стен составляет 380 мм. Высота этажа — 3,15 м (от пола до потолка — 2,8 м), общая длина внутренних перегородок — 10 м. Внутренних стен нет. На участке найдена тугопластичная супесь, пористость которой — 0,5. Глубина залегания этой супеси — 3,1 м. Отсюда по таблицам находим: R = 46 тонн/кв.м., fin = 1,2 тонн/кв.м. (для расчетов среднюю глубину принимаем равной 1 м). Снеговая нагрузка берется по значениям Москвы.

Сбор нагрузок делаем в форме таблицы. При этом не забываем про коэффициенты надежности.

Вид нагрузкиРасчет
Стены из кирпича периметр стен = 6+6+9+9 = 30 м; площадь стен = 30 м*3м = 90 м2; масса стен = (90 м2* 684)*1,2 = 73872 кг
Перегородки изготовленные из гипсокартона не утепленные высотой 2,8 м10м*2,8*27,2кг*1,2 = 913,92 кг
Перекрытие из ж/б плит толщиной 220 мм, 2 шт.2шт*6м*9м*500 кг/м2 *1,3 = 70200 кг
Кровля6 м*9 м*60 кг*1,2 /соs30ᵒ (уклон крыши) = 4470 кг
Нагрузка от мебели и людей на 2 перекрытия2*6м*9м*150кг*1,2 = 19440 кг
Снег6м*9м*180кг*1,4/cos30° = 15640 кг
ИТОГО:184535,92 кг ≈ 184536 кг

Предварительно назначаем ростверк шириной 40 см, высотой 50 см. Длину сваи — 3000 мм, D сечения = 500 мм. Используем примерный шаг свай 1500 мм. Чтобы рассчитать общее количество опор нужно 30 м (длину ростверка) поделить на 1,5 м (шаг свай) и прибавить 1 шт. При необходимости значение округляется до целого числа в сторону уменьшения. Получаем 21 шт.

Площадь одной сваи = 3,14 • 0,52/4 = 0,196 кв.м., периметр = 2 • 3,14 • 0,5 = 3,14 м.

Найдем массу ростверка: 0,4м • 0,5 м • 30 м • 2500 кг/куб.м.• 1,3 = 19500 кг.

Найдем массу свай: 21 • 3 м • 0,196 кв.м. • 2500 кг/куб.м. • 1,3 = 40131 кг.

Найдем массу всего здания: сумма из таблицы + масса свай + масса ростверка = 244167 кг или 244 тонн.

Для расчета потребуется нагрузка на пог.м ростверка = Q = 244 т/30 м = 8,1 т/м.

Расчет свай. Пример

Находим допустимое нагружение на каждый элемент по формуле указанной ранее: P = (0,7 • 46 тонн/кв.м. • 0,196 кв.м.) + (3,14 м • 0,8 • 1,2 тонн/кв.м. • 3 м) = 15,35 т. Шаг свай принимается равным P/Q = 15,35/8,1= 1,89 м. Округляем до 1,9 м. Если шаг получается слишком большим или маленьким, нужно проверить еще несколько вариантов, меняя при этом длину и диаметр фундаментов.

Для каркасов применяются пруты D = 14 мм и хомуты D = 8 мм.

Расчет ростверка. Пример

Нужно посчитать массу здания без учета свай. Отсюда М = 204 тонн. Ширина ленты принимается равной М / (L • R) = 204/ (30 • 75) = 0,09 м. Такой ростверк использовать нельзя. Свесы стен кирпичного здания с фундамента не должны превышать 4 см. Ширину назначаем конструктивно 400 мм. Высота остается равной 500 мм.

Армирование ростверка свайного фундамента:

  • Рабочее 0,1%*0,4*0,5 = 0,0002 кв.м. = 2 кв.см. Здесь достаточно будет 4 стержней диаметром 8 мм, но по нормативным требованиям используем минимально возможный диаметр 12 мм;
  • Горизонтальные хомуты — 6 мм;
  • Вертикальные хомуты — 6 мм.

Выполнение расчетов займет определенный промежуток времени. Но с их помощью можно сберечь деньги и время в процессе строительства.

Также вы можете рассчитать фундамент при помощи онлайн калькулятора. Просто нажмите на ссылку Расчет фундамента столбчатого типа и следуйте инструкциям.

Какие ошибки могут возникнуть при монтаже свай

При самостоятельном монтаже свай могут возникнуть серьёзные ошибки. Чтобы не допустить этого следует разобраться, где могут возникнуть проблемы.

Первое на что требует обратить внимание – неправильное расположение. Необходимо, чтобы установка произошла конкретно по намеченной линии схемы размещения фундамента. Самостоятельный монтаж сваи

Самостоятельный монтаж сваи

Допустимое отклонение сваи по вертикали до 2 градусов. В ином случае ошибка размещения приведёт к шаткости конструкции, что вызовет потерю её жёсткости.

  • Часто допускаются ошибки при выравнивании горизонтально уровня стержней. Некоторые, упрощая себе работу, выравнивают горизонталь способом выкручивания столбов. Правильно это делать, обрезая лишнюю длину с помощью болгарки. При выкручивании сваи, теряется степень жёсткости. Это чревато проседанием конструкции, неустойчивости и шаткости.
  • Если столбы не погружены на необходимую глубину, то это тоже влечёт за собой грубейшую ошибку. Правильно установленная свая, это когда её основание упирается та почву повышенной плотности. Именно это обеспечивает конструкцию высокой жёсткостью и повышает её несущую способность.
  • Следующая ошибка, отказ от бетонирования столбов. В этом случае произойдёт скопление влаги в его полости, что повлечёт к возникновению ржавчины и разрушению конструкции.
  • Размещение свай по отношению друг от друга на расстоянии более трёх метров также является грубейшей ошибкой.

Технология забивки свай, контроль забивки. Определение отказа свай.

Погружение свай произв-ся до проектной отметки, поэтому не могут не доходить до проектной отметки.

Допускается недопогружение до 10% от длины сваи. Общее кол-во недопогруженных свай- 10-15% от общего кол-ва. Отказ – величина погружения сваи за один удар. При этом факт-кий отказ не должен превышать расчетного (контр-ого) значения. Факт-кий отказ- величина погружения свай от одного удара молотом в залоге.

Залог – среднее значение от 10 даров.

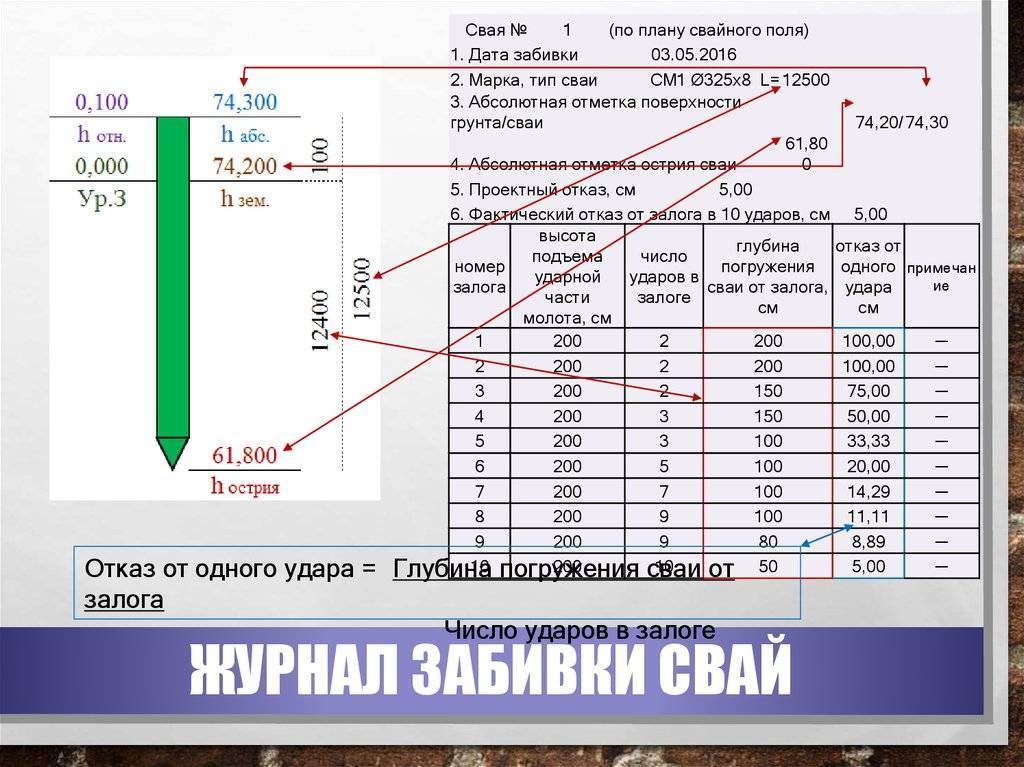

Расчетное значение выдает проектная орг-ция. Он был определен при пробном погружении свай с целью динамического определения несущей спос-сти свай.

Знач-ем контр-ого отказа можно пользоваться при испол-нии того сваебойного обор-ния, что и при пробном погружении свай.

общие положения

Проектный отказ вычисляется на основе приведенных в строительных нормах формул еще на стадии проектировании свайного фундамента

Важно: отказ сваи по проекту зависит от свойств грунта на строительной площадки, массогабаритных характеристик сваи и используемого для ее погружения оборудования. Забивка свайного столба считается завершенной только в том случае, если фактический и проектный отказы совпадают между собой

Рис 1.2: Прогибомеры для измерения отказа свай Залог сваи Поскольку измерение отказа сваи требует максимально точных данных, а определить величину углубления железобетонной конструкции от одного удара сваебойного молота практически не возможно, отказ принято высчитывать на основании залога. В случае необходимости погружения свай и шпунта на меньших расстояниях до зданий и сооружений должны быть приняты меры по уменьшению уровня и непрерывной продолжительности динамических воздействий (погружение свай в лидерные скважины, снижение высоты подъема молота, чередующаяся забивка ближайших и более удаленных свай от зданий и др.) и проводиться геодезические наблюдения за осадками зданий и сооружений. 12.1.3 Не допускается погружение свай сечением до 40´40 см на расстоянии менее 5 м, шпунта — 1 м и полых круглых свай диаметром до 0,6 м — 10 м до подземных стальных трубопроводов с внутренним давлением не более 2 МПа. Погружение свай и шпунта около подземных трубопроводов с внутренним давлением свыше 2 МПа на меньших расстояниях или большего поперечного сечения можно производить только с учетом данных обследования и при соответствующем обосновании в проекте. Дополнительные меры, облегчающие погружение свай и шпунта (подмыв, лидерные скважины и др.), следует применять по согласованию с проектной организацией в случае возможного отказа забиваемых элементов менее 0,2 см или скорости вибропогружения менее 5 см/мин. 12.1.5 Применение подмыва для облегчения погружения свай допускается на участках, удаленных не менее чем на 20 м от существующих зданий и сооружений, и не менее удвоенной глубины погружения свай. В конце погружения подмыв следует прекратить, после чего сваю необходимо допогрузить молотом или вибропогружателем до получения расчетного отказа без применения подмыва. 12.1.6 Для погружения свай могут использоваться дизельные и паровоздушные молоты, а также гидромолоты, вибропогружатели и вдавливающие установки.

Увеличение диаметра опорной подошвы сваи

Пята сваи – основная опорная точка заглубленного в грунт столба. При обустройстве свайных фундаментов в грунтах с низкой несущей способностью рационально использовать сваи с уширенной опорной подошвой, так как с увеличением ее диаметра значительно несущие характеристики конструкции.

При обустройстве оснований на сваях винтового типа с этим проблем не возникает, поскольку механизированный способ погружения позволяет завинчивать металлические сваи с достаточно большим диаметром лопастей, тогда как забивные ЖБ сваи с уширением погрузить невозможно ни ударным ни вибрационным методом из-за высокого сопротивления грунта.

Совет эксперта! Для создания опорного уширения забивных ЖБ свай используется два метода – обустройство камуфлетных свай и бурение лидерных скважин буром-расширителем.
